圭塘河管道清淤项目施工现场
2020年7月,圭塘河劳动路北污水提升泵站进水管道穿河管网工程—管道清理项目顺利动工,本工程为清理DN2200mm的污水管内淤泥、管内石块破碎、清理、装车,由于管径大,且管内多为坚硬的特大石块,管内水位很深,施工难度大,项目部最终确定联系劳动路北泵站在施工前将水位降至安全施工范围内,并派专人在施工时间内不间断的对管内水位进行系统监测,确保整个施工过程处于安全范围,再用人工+风炮机破碎的方式进行清理。在项目负责人的精心部署下,经过20余天的坚苦奋战,管内淤泥、石块均已全部清理干净,达到了管道的通水顺畅。本工程在施工安全措施、施工进度、施工质量方面均得到了建设单位的称赞。

施工前安全会议

下井作业票填报与审批

管内气体检测

水位监测

施工操作面的搭建

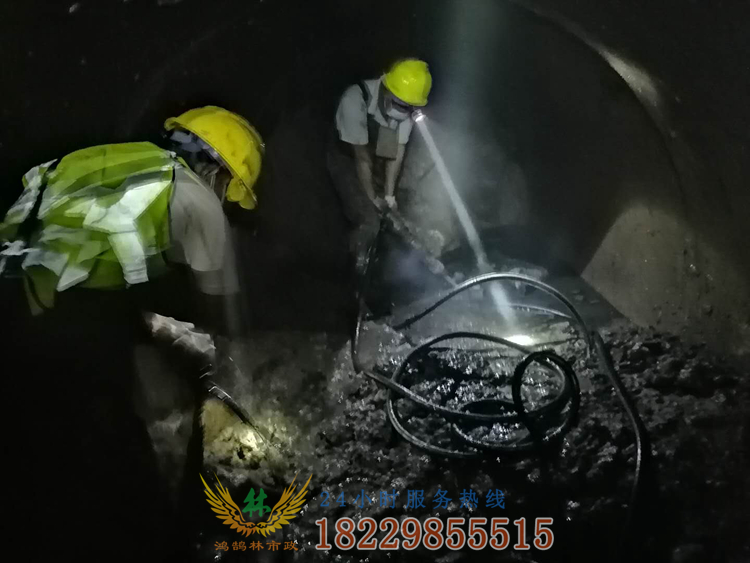

风炮破碎施工1

风炮破碎施工2

风炮破碎施工3

风炮破碎施工4

风炮破碎施工5

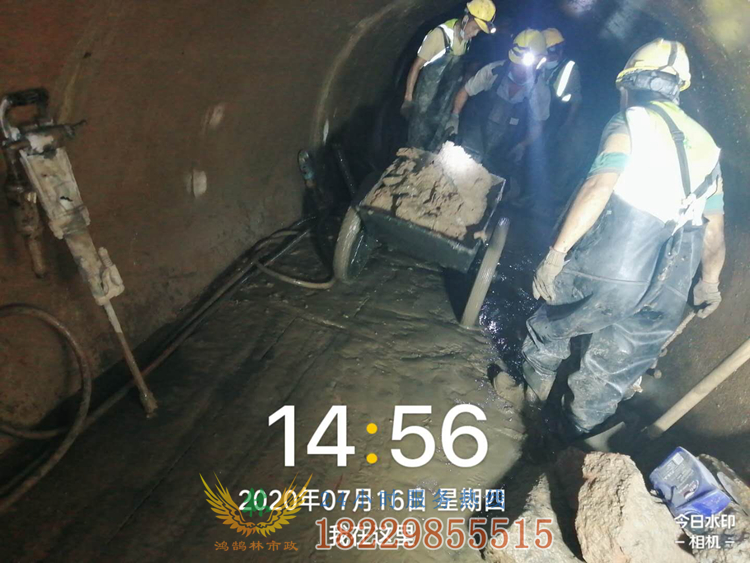

斗车装运

斗车装运2

斗车装运3

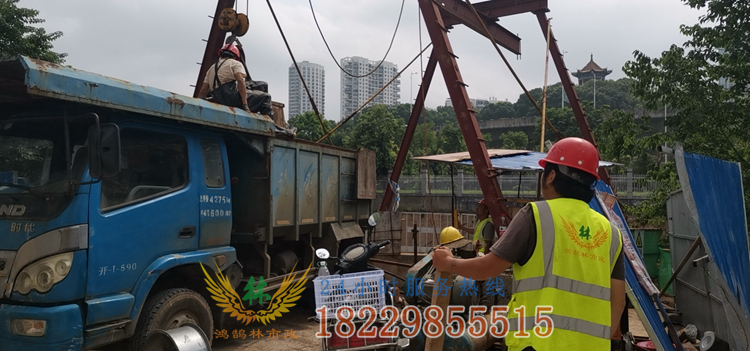

吊装清运

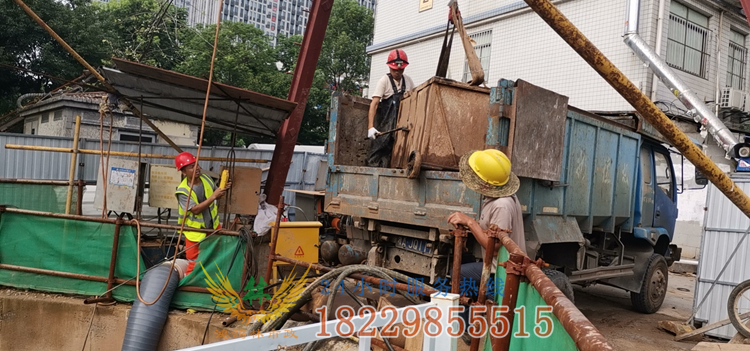

吊装清运1

吊装清运2

吊装清运3

清理后

验收1

验收2
